  阿里云催变阿里数据中心

  本文是《数据中心2015》技术报告的第6章《BAT的故事》的第四部分。

  在淘宝飞速发展的这十多年间,互联网电商的格局也发生了很大变化。尽管业务类型有所区别,亚马逊的风头早就已经压过了eBay,不过在中国市场上,亚马逊电商现在仍不足以对淘宝系构成威胁,亚马逊甚至在天猫开设了amazon官方旗舰店……正是阿里云的崛起,才令人们越来越多的将阿里与亚马逊相提并论。

  阿里云也在很大程度上改变了阿里巴巴集团的IT基础设施布局。纯粹的电子商务,需要的服务器规模和产生的数据量,与云计算相比并不算大。据了解,大约到2012年,整个阿里集团保有的服务器数量还只有五六万台——单纯以数量计,这相当于2010年Facebook的水平。当然,台与台之间是不能简单的划等号的,电商系统使用的服务器配置通常会比较高。然而,在阿里云兴起之后,一年的服务器采购量就已经达到这个数了。

  回顾一下在2014年AWS的表述:“每天新增的服务器容量可以支持亚马逊作为一个年收入70亿美元企业时的全球基础设施”。亚马逊2015年第一季度的财报显示,销售收入增长15%,达到227.2亿美元;首次以独立方式公布了AWS的业绩,2014年营收约50亿美元,第一季度营收15.66亿美元,同比增长了49%,运营收入2.65亿美元,也略有增长。

  抛开利润状况不说,IaaS确实是一个重资产投入的行业,基础设施建设至关重要。阿里巴巴集团近两年来在包括天蝎项目在内的数据中心领域逐渐活跃起来,这与阿里云的发展不无关系。

  2014年,阿里又采购了大约15万台服务器;不久前,浪潮(Inspur)与阿里签订了合作协议,从2015年下半年开始的三个季度内,交付5万台服务器,联想和华为也宣称拿下了类似规模的单子……英国互联网服务公司NetCraft在2015年6月初发布的调研数据分析指出:

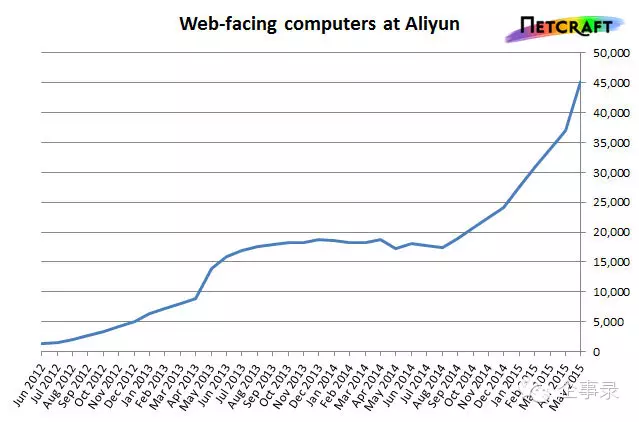

  “阿里云早在2012-13年就有过一次显著的增长,不过该轮涨势从2013年下半年开始逐渐趋于平缓并在2014年上半年基本处于停滞状态。但是自从2014年7月阿里云牵手浪潮集团,阿里云的Web服务器数量再次不断攀升,其中最大的一次增长出现在2015年4月到5月。”(图及注均来自NetCraft报告,2015年6月3日)

  从今年4月到5月这仅一个月的时间内,从阿里云直接连接到国际互联网的Web服务器数量就增长了8千多台。这样的迅猛增长已让其母公司阿里巴巴集团一跃成为世界第四大同时也是中国第一大服务器主机提供商。

  在阿里巴巴集团所有直接连接到国际互联网的Web服务器当中,目前已经有38%来自阿里云,有44%来自2009年收购的万网。如果阿里云近期的这种强劲涨势延续下去的话,那么在不久的将来,阿里巴巴集团一半以上的Web服务器都将会来自于阿里云。

  放眼全球,拥有将近3倍于阿里巴巴集团Web服务器数量的亚马逊仍然称霸着整个服务器主机行业,而DigitalOcean最近强势取代OVH坐上了第二把交椅……阿里云当前的增长速度是非常惊人的,几乎能和DigitalOcean的增速看齐(事实上,整个阿里巴巴集团的Web服务器数量在2015年5月的净增长已超越了DigitalOcean)。”

  考虑到互联网公司的服务器更新周期多为三年而非五年,阿里这两年的服务器采购量不能视为净增量,有可靠来源表明,阿里巴巴集团现在使用的服务器数量尚未有50万台(基于同样的原因,Google的服务器存量也还不到200万台,尽管已很接近)。无论单台服务器的配置高低,服务器数量的增长,都将在对数据中心的需求上体现出来。

  2015年3月25日上午,阿里云数据中心项目在接近自然冷却条件的张家口张北县开工,总投资约180亿元,占地630亩(42万平方米),建设规模为60万台服务器,拟建设为“一点三中心”,即:1个示范展示点(30亩),3个相互备份数据中心(600亩),项目计划一共分三期实施,每期占地200亩。

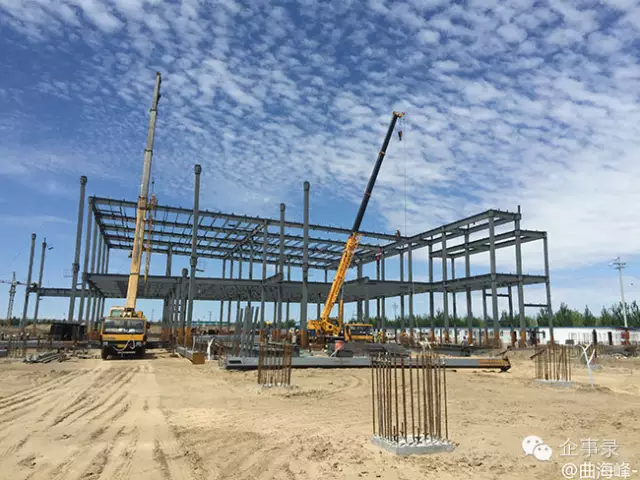

  阿里巴巴技术保障部系统运营研究员曲海峰于2015年6月8日在张北云计算项目工地发布的微博照片,蓝天白云似乎是相关新闻中所称“空气干净”的佐证。如上图所示,这是一幢两层建筑,底层机电,上层IT设备。由于张北缺水而空气条件较好,将采用水冷与风冷结合的方式

  张北县位于河北省西北部、内蒙古高原南缘的坝上地区,平均海拔1400米,年平均气温3.2℃,接近自然冷却的气温条件;全县太阳能装机容量12万千瓦,风电装机185万千瓦,并网180万千瓦,用电量不足5亿度,电力资源丰富,是建设大规模数据中心的适宜场所。据称,该县“在2015年1月15日引进阿里云数据中心项目后,组织专人跟进服务,用短短两个月时间完成项目前期准备工作,进入具体实施阶段。”
